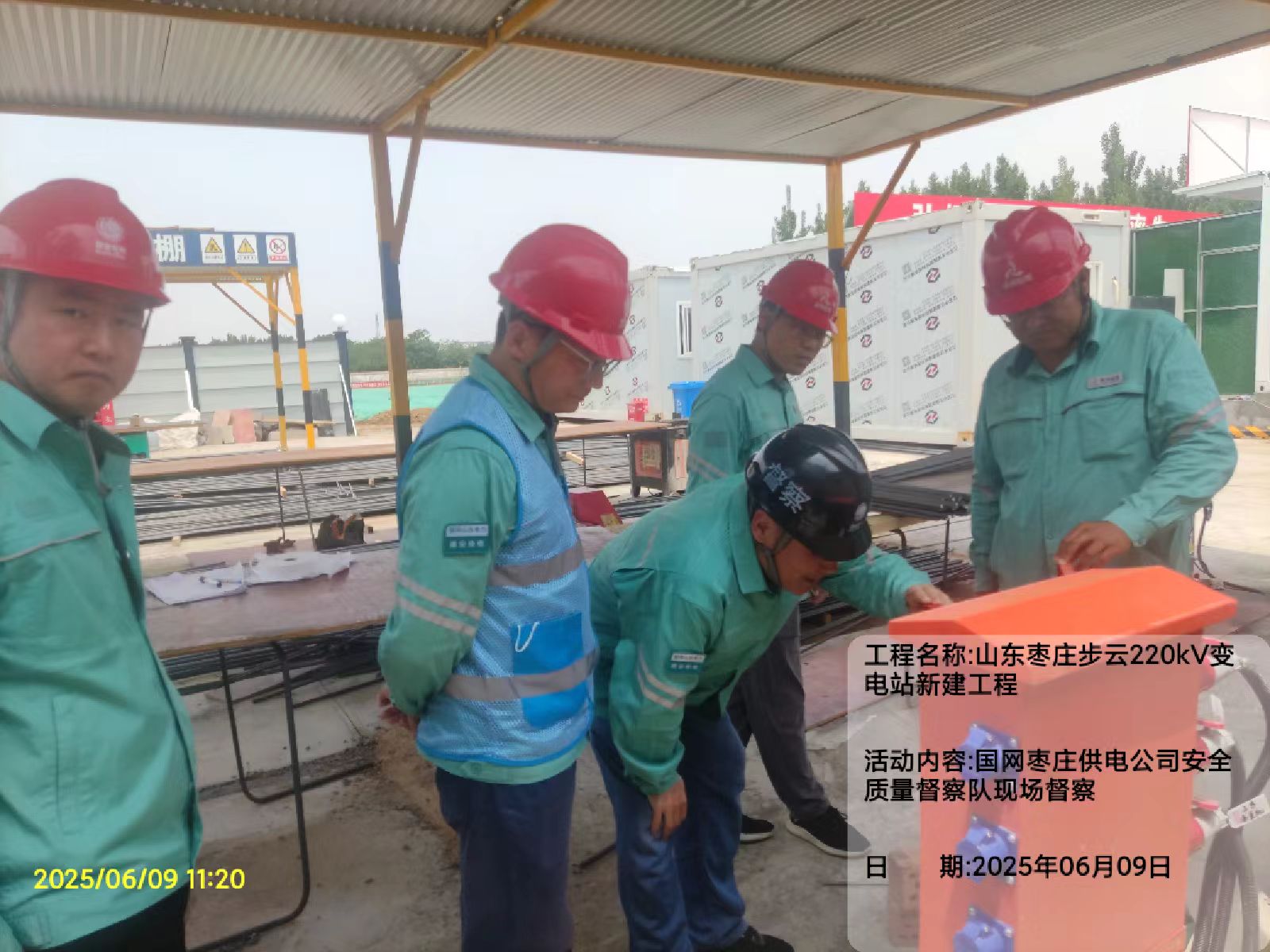

6月09日,国网枣庄供电公司安全质量督察队对公司监理的枣庄步云220kV变电站新建工程进行了“四不两直”检查。检查中,督察队重点对消防水池开挖、材料加工区设置、施工现场临时用电、现场作业环境、安全措施落实、作业人员操作规范、施工作业票、施工方案等进行了检查。通过检查,作业现场安全状况良好,各项安全措施基本落实到位,业主、监理、施工管理人员按时到岗到位,未发现违章。

6月04日,公司监理的潍坊向阳220千伏变电站220千伏间隔扩建工程按施工计划进行GIS设备对接安装(三级风险)作业。为确保施工安全质量,监理项目部提前签发工作联系单就无尘化安装、临近带电作业等有关事项进行提醒,并全程在岗旁站,切实履行监理职责。施工中,业主项目部经理及安全管理人员等及时到岗到位,潍坊市公司副总经理杨延勇、党委组织部胡书记、建设部马书记、五洲电气集团公司主要领导等,对GIS设备安装

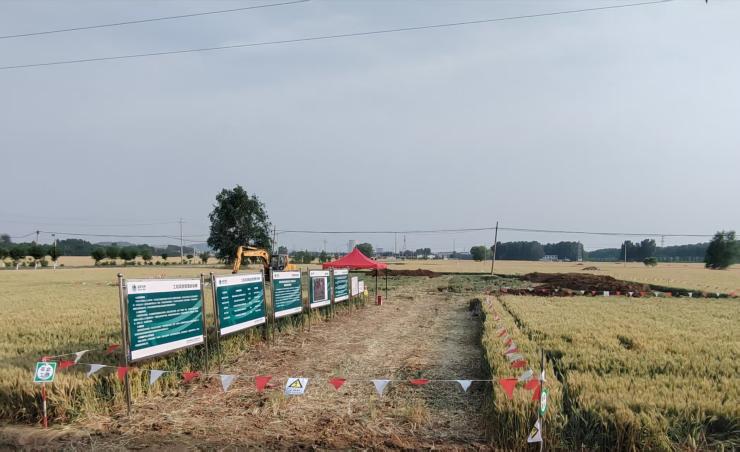

枣庄南部电网加强220kV线路工程新建线路全长8.289km,其中,双回线路7.161km、单回线路1.128km,新建杆塔28基。该项工程,因为受民事协调等不利因素影响,系统报开工后,工程却始终无实际性进展。期间监理不断地了解协调进展和督促尽快开工,建设单位领导亲自出面,加大民事协调力度。经过多方努力,工程终于与5月21日正式破土开工。开工当日,枣庄市供电公司各部门领导对于首基杆塔基础开工情况非

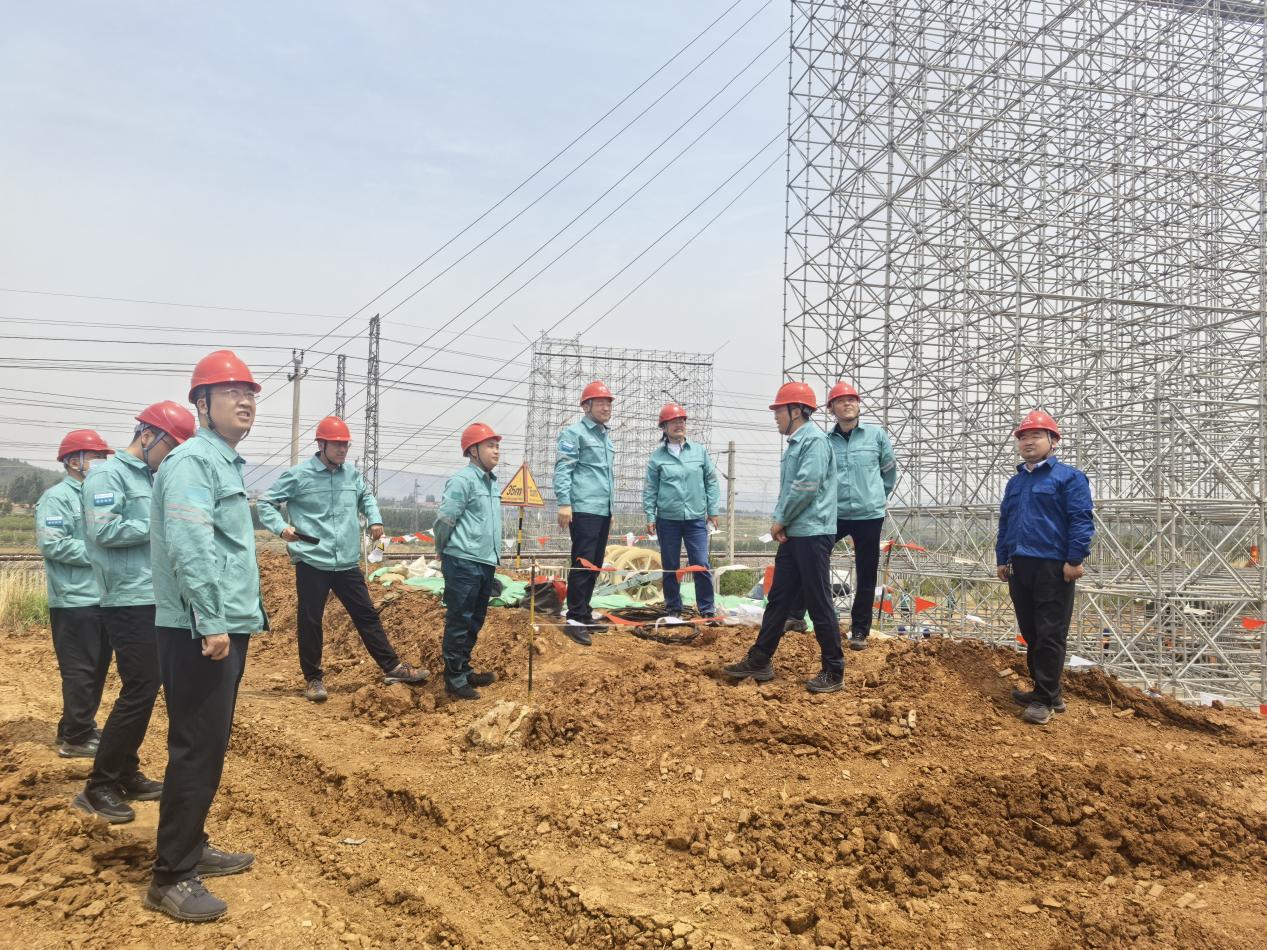

淄博鲁村220千伏开关站新建工程自2024年10月21日正式开工,于2025年05月22日顺利投产送电。5月13日,线路部分进入二级风险作业阶段,涵盖24米以上跨铁路跨越架搭设、鲁源Ⅱ线38#-41#杆塔及导地线拆旧以及跨越铁路封网、包含二级风险跨越的导地线展放、紧挂线、附件安装、跨越铁路拆网作业等8个二级风险作业。本项目杆塔共计11基,是公司监理工程二级风险与杆塔数量比最高的项目。施工期间,监理

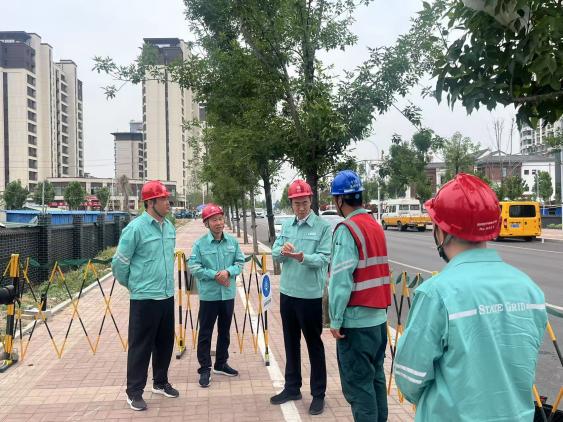

近日,公司监理的济宁配网工程、潍坊吉庆220kV变电站工程、聊城临清剑兰110kV变电站工程、淄博鲁村220kV开关站工程、枣庄步云220kV变电站工程先后接受了建设单位——济宁市供电公司、山东省电力公司安质部、聊城市供电公司项目管理中心、国网公司专家组、枣庄供电公司等单位的监督检查。 迎检中,监理团队提前部署,全面梳理过程资料,组织现场隐患排查整改,监理人员全程积极配合,详细汇报工程进度、质量

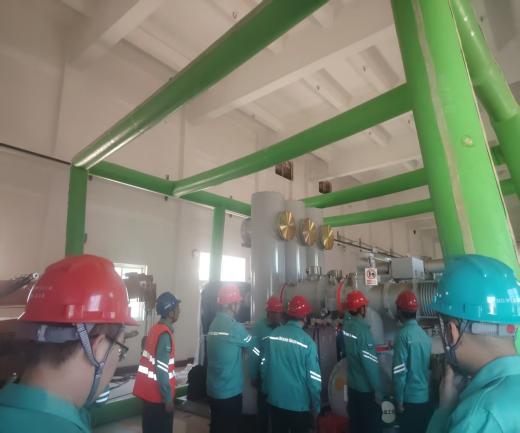

5月06日,公司监理的潍坊吉庆220千伏变电站工程按计划进行主变就位二级风险作业。潍坊供电公司副总经理王亮、建设部副主任刘玉森亲临现场督导,监理公司生产管理及监理项目部关键岗位人员全程到岗到位,确保作业过程安全有序。 本次就位的主变压器为220千伏核心设备,其本体质量185吨,安装精度要求高,加之站区空间有限,施工难度较大。对此,监理项目部要求施工单位提前策划运输路径、加固地基承
